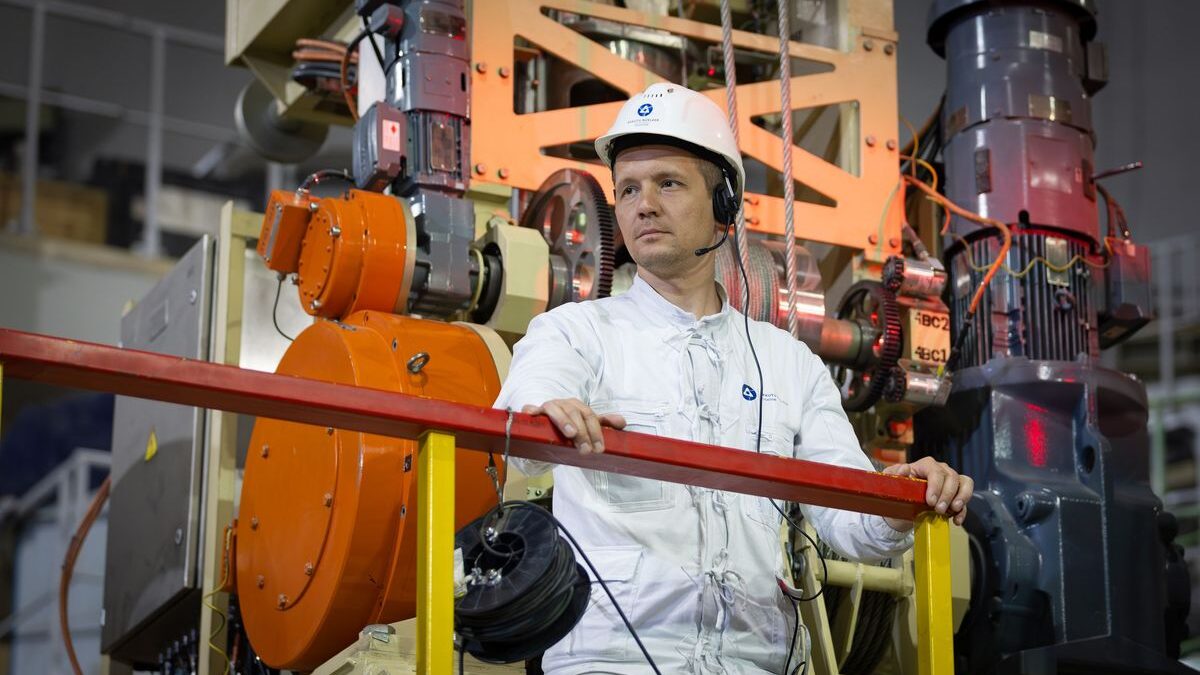

أعلنت شركة روساتوم الروسية عن الانتهاء من عملية تحميل تجميعات الوقود الافتراضية داخل وعاء المفاعل الخاص بالوحدة الأولى في محطة أكويو للطاقة النووية بتركيا، في خطوة تمثل إحدى المحطات الرئيسية ضمن الاستعدادات النهائية لبدء تشغيل المفاعل.

وشملت العملية تحميل 163 تجميعة وقود افتراضية داخل المفاعل بشكل متتابع، حيث تمثل هذه التجميعات نسخًا مطابقة للوقود النووي الحقيقي من حيث التصميم والوزن والأبعاد الهندسية، إلا أنها لا تحتوي على أي مواد نووية. وقد تم تصنيع هذه التجميعات الافتراضية الخاصة بالوحدة الأولى بمحطة أكويو، إلى جانب الوقود النووي الفعلي، داخل منشآت إنتاج الوقود التابعة لشركة روساتوم.

وتُعد عملية تحميل الوقود الافتراضي إحدى المراحل الأساسية التي تسبق التشغيل التجريبي البارد والساخن لمعدات محطة المفاعل، وهي من الخطوات النهائية قبل بدء التشغيل الفعلي للمفاعل النووي.

وتتيح هذه المرحلة للخبراء والمهندسين التأكد من جاهزية جميع الأنظمة والمعدات الخاصة بالمفاعل لتنفيذ مراحل التشغيل التالية، كما تسمح باختبار الخصائص الهيدروليكية لمحطة المفاعل والتحقق من كفاءة أداء المعدات والأنظمة المرتبطة بها، بالإضافة إلى التدريب العملي على عمليات النقل والتداول التكنولوجي الخاصة بتجميعات الوقود باستخدام آلة مناولة الوقود المخصصة لذلك.

وفي هذا السياق، أكد سيرجي بوتسكيخ، الرئيس التنفيذي لشركة أكويو للطاقة النووية، أن استكمال تحميل تجميعات الوقود الافتراضية في الوحدة الأولى يمثل بمثابة محاكاة كاملة لعملية تحميل الوقود النووي الحقيقي.

وأوضح أن استخدام النماذج الافتراضية يتيح للمتخصصين تنفيذ جميع الإجراءات التشغيلية الخاصة بالتعامل مع الوقود النووي في ظروف تحاكي إلى حد كبير ظروف التشغيل الفعلية، الأمر الذي يسهم في التأكد من جاهزية المعدات والكوادر البشرية للانتقال إلى المرحلة التالية التي تسبق تشغيل المفاعل.

وأضاف بوتسكيخ: “إن الانتهاء من تحميل الوقود الافتراضي يمثل خطوة مهمة على طريق تشغيل الوحدة الأولى، حيث تتيح هذه العملية اختبار مختلف الأنظمة التشغيلية والتأكد من جاهزية فرق العمل لتنفيذ العمليات المرتبطة بتحميل الوقود النووي الفعلي وفق أعلى معايير السلامة والجودة”.

وعقب الانتهاء من هذه العملية، سيبدأ المتخصصون في تنفيذ أعمال تجميع المفاعل والاستعداد للمرحلة التالية من البرنامج التشغيلي، والتي تتمثل في إجراء اختبارات التشغيل التجريبي البارد والساخن لمفاعل الوحدة الأولى.

وأكدت الشركة أن عملية تحميل تجميعات الوقود الافتراضية تمت تحت إشراف هيئة الرقابة النووية في جمهورية تركيا، ووفقًا لكافة معايير ومتطلبات السلامة النووية المعمول بها، بما يضمن الالتزام الكامل بالاشتراطات الفنية والتنظيمية الخاصة بالمشروع.

حول محطة أكويو للطاقة النووية.

تُعد محطة أكويو للطاقة النووية أول محطة للطاقة النووية يتم إنشاؤها في جمهورية تركيا، وتمثل أحد أكبر مشروعات البنية التحتية للطاقة في البلاد.

ويتضمن المشروع إنشاء أربع وحدات نووية مزودة بمفاعلات من الجيل الثالث المطور (+Generation III) من طراز VVER الروسي، بقدرة إنتاجية تبلغ 1200 ميجاوات لكل وحدة، ليصل إجمالي القدرة الإنتاجية للمحطة إلى 4800 ميجاوات.

كما يُعد مشروع محطة أكويو للطاقة النووية أول مشروع في صناعة الطاقة النووية العالمية يتم تنفيذه وفق نموذج “البناء والتملك والتشغيل” (Build-Own-Operate)، الذي تتولى من خلاله الشركة المنفذة مسؤولية تطوير المشروع وامتلاكه وتشغيله على المدى الطويل، بما يعزز استدامة تشغيل المحطة ونقل الخبرات والتكنولوجيا الحديثة إلى قطاع الطاقة التركي.
